一、项目概况
为进一步贯彻落实党的十九大关于大力推进生态文明建设的战略部署,牢固树立和践行“绿水青山就是金山银山”发展理念,肇庆市绿委、肇庆市林业局与肇庆新区共建互联网+全民义务植树基地。
建设互联网+全民义务植树基地是我市深化国家森林城市和珠三角国家森林城市群建设的需要,是创新义务植树机制,丰富公民尽责形式,提高尽责率的重要体现,对动员全市人民积极投身参与国土绿化大行动、争做绿色生态文明的倡导者与践行者有着重要意义。

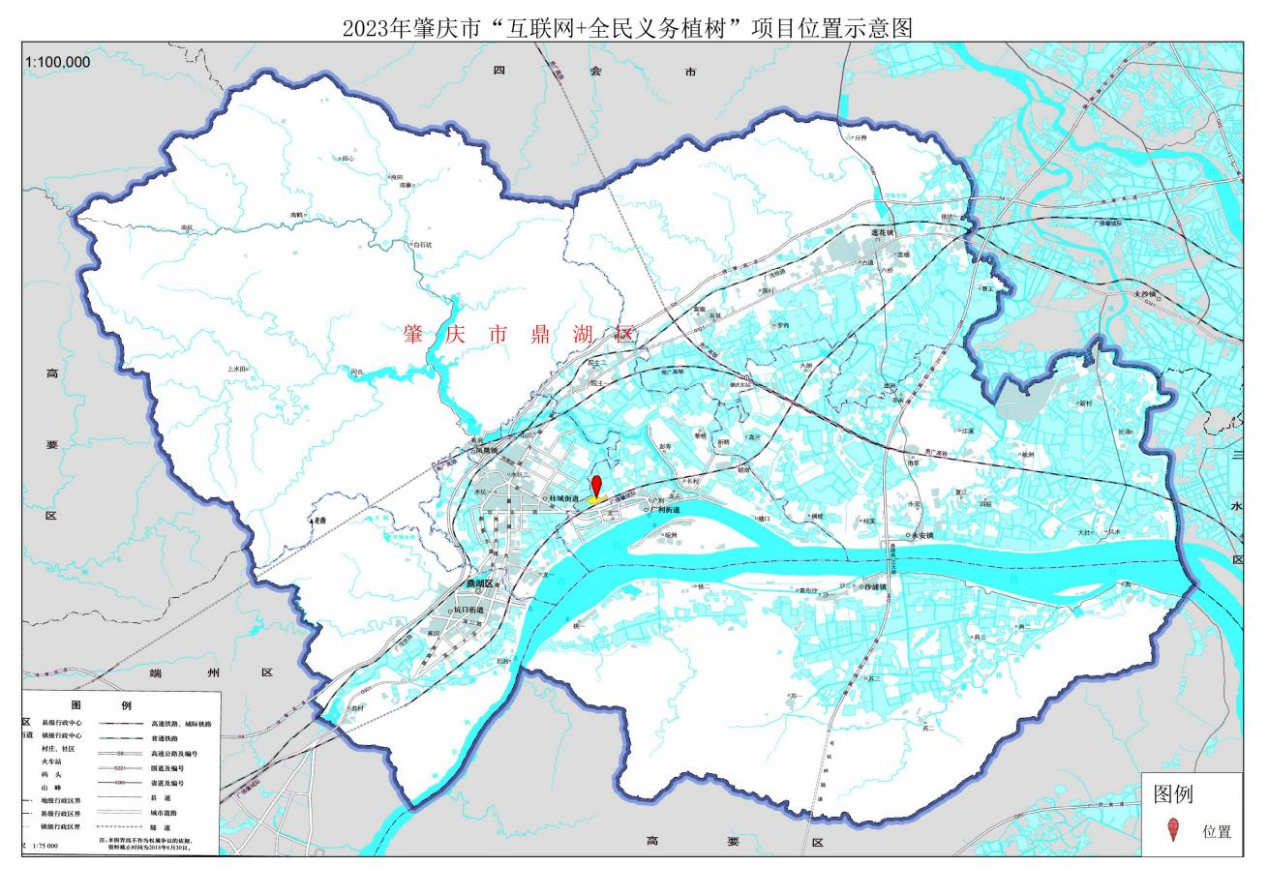

本项目是肇庆市依托互联网+全民义务植树、广泛动员社会力量共建美丽肇庆的绿色生态公益性项目,施工单位广东嘉润林业发展有限公司,监理单位四会市华茂林业苗木有限公司,建设单位肇庆市林业局。通过“肇庆市全民义务植树”网,号召公众以捐款形式参与本项目义务植树和认种认养树木。市绿委、市林业局联合肇庆新区等单位联合主办,组织机关团体、志愿者、社会群众、妇女、学生、家庭等单位、个人共同参加义务植树活动,提高全社会植绿护绿、建设美丽肇庆的意识。
1、项目建设内容

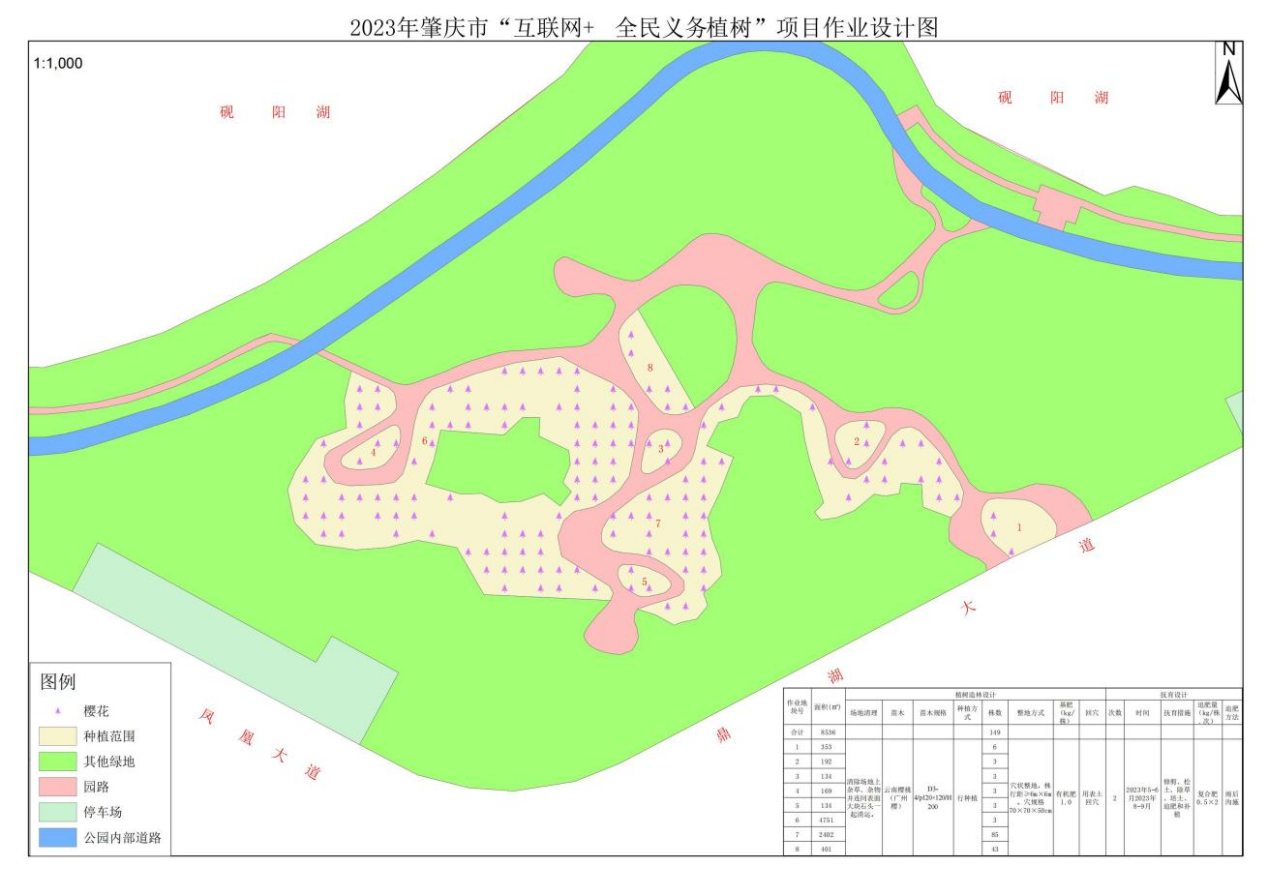

2023年肇庆市“互联网+全民义务植树”项目在肇庆新区砚阳湖公园种植广州樱(云南樱桃)149株,实施面积12.8亩,项目结合公园建设,与肇庆新区城市绿化用地规划衔接,打造相对集中连片的“樱花园”。按作业设计期限完成日常管护工作。
2、项目主要工程量和项目要求
2.1 苗木需要量

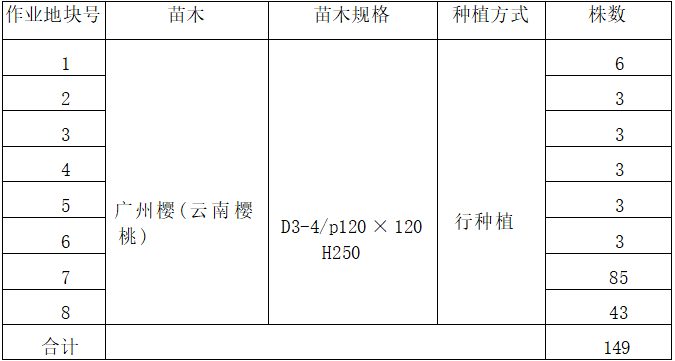

2023 年肇庆市“互联网+全民义务植树”项目共需苗木总数量149株,各地块需苗木数量详见下表。

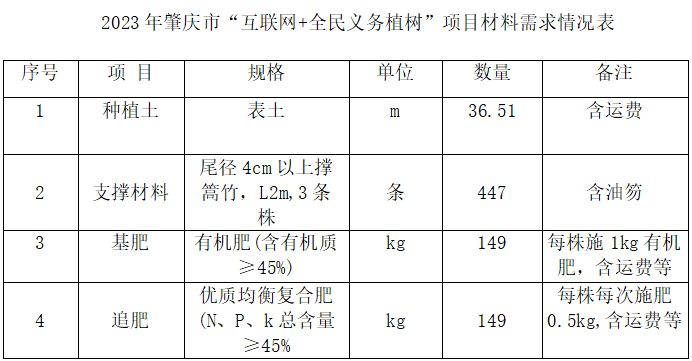

2.2材料需要量
2023年肇庆市“互联网+全民义务植树”项目共需种植土36.51m³ ; 共需长度≥2.0m 、尾径≥4cm 撑篙竹支撑材料447条; 共需有机肥(有机质含量≥45%)149kg; 复合肥 (N、P、k总含量≥45%)149kg ,详见下表。
2.3项目要求
2.3.1.整地方式及规格
整地采用穴状整地。植穴规格采用70×70×50cm。植穴整地应采用明穴方式,于义务植树活动前一个月完成。
植穴避开原有树木灵活布设,株行距6×6m以上。挖穴时先将穴点表面杂草清理,挖出的泥土及时清运,用客土(表土)种植。
2.3.2.苗木准备
穴土经过风化后,在义务植树活动前3天应将全部苗木采购运输到位,并按配置要求将全部苗木搬运至各种植穴位,并立起苗木用少量泥土作初步固定。苗木规格为:米径3-4厘米、高度250-300厘米、冠幅大于120*120厘米、数量149株。
义务植树全部苗木选用假植苗,全冠,要求土球完整,包装结实,土球直径≥苗木地径5倍。选择枝干健壮,形体优美的苗木,乔木的分枝点应不少于4个(特殊规定者除外)。苗木必须有具有生产经营许可证、植物检疫证书、质量检验合格证和种源地标签,禁止使用无证、来源不清、带病虫害的不合格苗木。
苗木表名词解释如下:
a.高度(H):为苗木经常规处理后的种植自然高度。
b.米径(D):为所种植乔木离地面100cm 处的平均直径,表中规定为上限和下限种植时,最小不能小于表列下限,最大不能超过上限3cm,以求苗木均匀统一。
c.冠幅(P):是指乔木修剪小枝后,大枝的分枝最低幅度。只伸出外面的两、三个单枝不在冠幅所指之内,乔木也应尽量多留些枝叶。
2.3.3.施基肥
基肥品种为有机肥(有机质含量大于45%),设计用量如下:
每穴施有机肥1kg。
2.3.4 栽 植
1)散苗
将树苗按规定(设计图或定点木桩)散放于定植穴(坑)内,称为“散苗”。
①要爱护苗木,轻拿轻放,不得损伤树根、树皮、枝干或土球。
②散苗速度与栽苗速度相适应;边散边栽;散毕栽完,尽量减少树根暴露时间。
③对常绿树,树形最好的一面,应朝向主要的观赏面。
④散苗后,要及时用设计图纸详细核对,发现错误立即纠正,以保证植树位置的正确。
2)栽苗
①栽苗的操作方法:
栽植土球苗(假植苗),须先量好坑的深度与土球高度是否一致,如有差别应及时挖深或填土,绝不可盲目入坑,造成来回搬动土球。土球入坑后应先在土球底部四周垫少量土,将土球固定,注意使树干直立。然后将包装材料剪开,并尽量取出(易腐烂之包装物可以不取)。随即填入好的表土至坑的一半,用木棍于土球四周夯实,再继续用土填满穴(坑)并夯实,注意夯实时不要砸碎土球。最后围堰。
②栽苗的注意事项和要求:
a.平面位置和高程必须符合设计规定。
b.树身上、下垂直。如果树干有弯曲,其弯向应朝当地主风方向。
c.栽植深度:应较原根颈土痕深5~10cm。
d.灌水堰筑完后,将捆绕树冠的绳解开取下,使枝条舒展。
e.立支架、淋定根水:种植后10天内对所种苗木进行扎竹支撑固定,以防苗木倒伏倾斜。苗木用3根撑篙竹作三角支撑固定,撑篙竹长度≥2.0m 、尾径≥4cm 。乔木类栽植后,必须在当天淋透定根水。
2.3.5抚育管护
1)抚育措施
实施水分管理(淋水)至当年10月中旬,如遇天气干旱等因素,适当延长水分管理时间;种植当年内,结合抚育管护定期检查苗木成活率,发现死株应及时进行补植,确保苗木成活。同时,绿化苗木种植后要实施支架支撑保护,防止根系松动,影响植树效果。
种植后当年5-6月份和8-9月份进行两次抚育,抚育工作内容主要是铲除植株周围1平方米的杂草、松土、培土、追肥和兼 顾补植。追肥标准为每株每次追施优质均衡复合肥(N、P、k 总含量≥45%)0.5kg。具体方法是在除草、松土、培土等工序完成后,沿树冠垂直投影线方向两侧各开挖深5-10cm的浅沟,将肥料均匀地施放于沟内,然后用土覆盖,以防肥料流失,提高肥料的使用效率。
2)管护措施
① 修剪:主要是剪去枯萎枝、徒长枝、重叠枝及病虫枝。另外, 一般大樱花树干上长出许多枝条时,应保留若干长势健壮的枝条,其余全部从基部剪掉,以利通风透光。修剪后的枝条要及时用药物消毒伤口,防止雨淋后病菌侵入,导致腐烂。樱花经太阳长时期的暴晒,树皮易老化损伤,造成腐烂,应及时将其除掉并进行消毒处理。之后,用腐叶土及炭粉包扎腐烂部位,促其恢复正常生理机能。
②病虫害防治:樱花主要应预防流胶病和根瘤病,以及蚜虫、红蜘蛛、介壳虫等虫害。流胶病为蛾类钻入树干产卵所致,可以用尖刀挖出虫卵,同时改良土壤,加强水肥管理。根瘤病会导致病树的根无法正常生长,不管怎样施肥,树还是不健壮。要及时切除肿瘤,进行土壤消毒处理,利用腐叶土、木炭粉及微生物改良土壤。对于蚜虫、红蜘蛛、介壳虫等病虫害应以预防为主,每年喷药3至4次,第一次在花前,第二次在花后,第三次在7至8月。
樱花病虫害种类较多,常见的病虫害如下:
a. 穿孔性褐斑病:在5至6月时发生,叶出现紫褐色小点,后渐扩大成圆形,病斑部位干燥收缩后成为小孔、病菌多在病枝病叶上过冬,发育最适温度为25℃至28℃,借风传播,在多雨季节有利于侵染发病,树势衰弱,排水不良,通风透光差时,病害发生严重。
防治方法:加强栽培管理,合理整枝修剪,并注意剪掉病梢及时清理病叶并烧毁,为植株创造干净的生长条件。
新梢萌发前,可喷洒3至5波美度石硫合剂,发病期可喷洒 160倍波尔多液或50%苯来特可湿性粉剂1000至2000倍液,或15%代森锌600倍液至800倍液。
b.叶枯病:夏季叶上发生黄绿色的圆形斑点,后变褐色,散生黑色小粒点,病叶枯死但并不脱落。
c.苗期一般有卷叶虫和红蜘蛛虫害,可进行化学杀虫剂防治。卷叶虫可交替喷施50杀螟松乳油1000倍液和40乐期本乳油1500倍液杀灭,红蜘蛛可交替喷施20甲脒乳油1000-2000倍液和40%三氯杀螨醇乳油1000-1500倍液杀灭。病害可用石硫合剂700-1000倍液或波尔多液700-1000倍液喷洒幼苗。
二、项目施工进度计划及执行情况

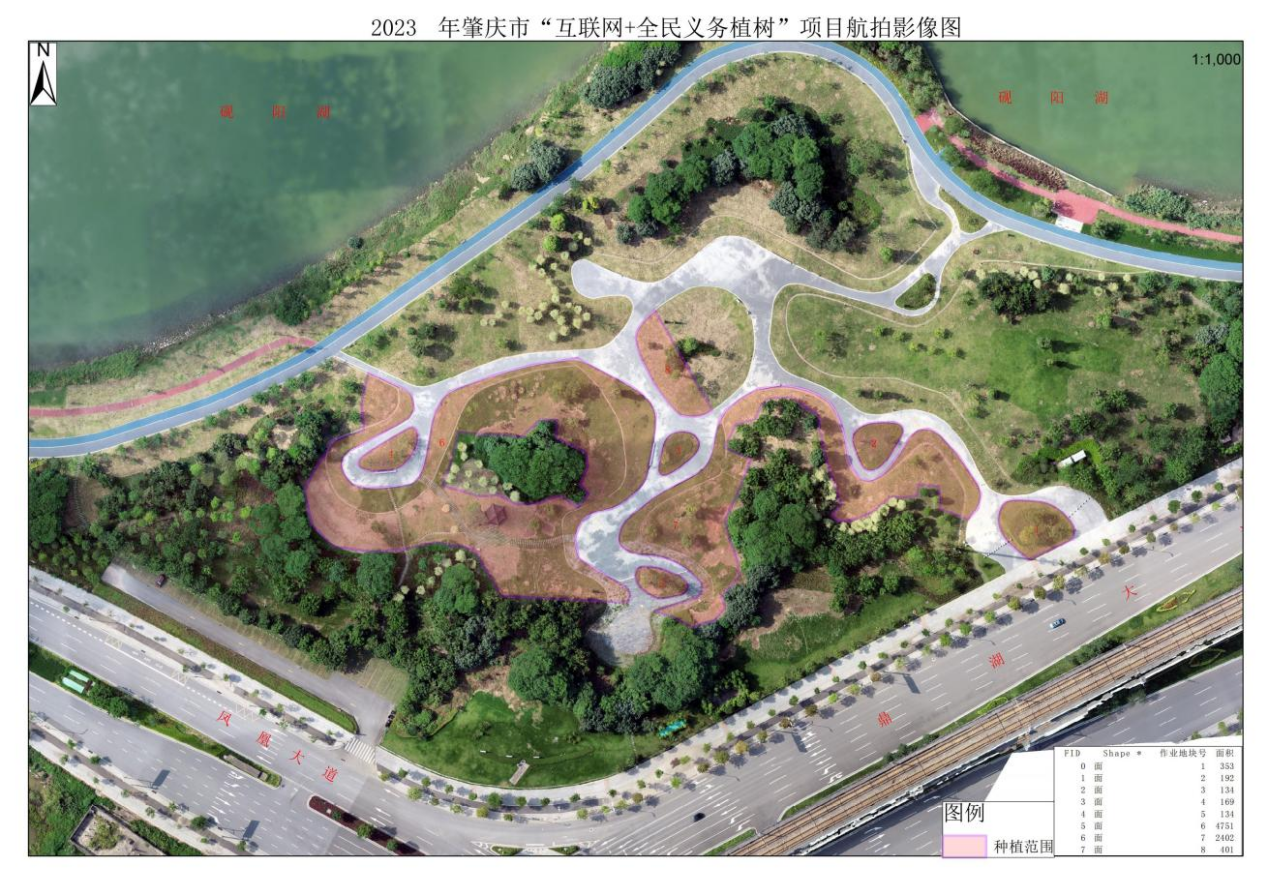

项目工程开工前制定总体施工计划,施工过程中,按照设计要求和业主意图,依据施工组织设计和设计图纸,根据工期,质量要求和现场施工情况,每周制定施工周计划,并与劳务队伍将之细化至每天,确保工程进度可控。在施工中,合理安排人员,调配工序,适当延长工作时间,确保正常有序地进行施工。本工程按期完成了所有施工内容。
本项目自2023年7月21日开工,工作主要是集中人力进行场地清理、松土挖穴和施肥、种植等工作。施工队分为2个施工小组,每组10人,分组分片进行施工,于2023年7月28日前完成项目的所有内容。
三、项目执行情况
本项目已完成了全部施工内容,经实施单位自查合格。
四、检查与验收
项目建设完成后,实施单位先进行全面自查,肇庆市林业局和监理部门组织复查和核查验收。
1.检查验收要求
(1)监管单位对施工单位在施工期间的各项作业随时检查验收,发现问题,要及时纠正,直至项目建设质量合格为止方可予以验收。
(2)实施单位应按照批复的项目相关设计文件和有关合同对项目完成情况进行自查,工程具备竣工验收条件的,报请监管单位检查验收。
(3)竣工验收的主要依据是:经批复的项目相关设计文件;概算调整及其批准文件;招投标(或邀标)和监理文件(书);有关的财务核算制度、办法;其他与项目有关资料。
(4)有下列情况之一的,不能进行项目竣工验收;工程建设规模和质量达不到批复的项目相关设计文件要求的;未经批准,擅自调整项目建设规模、建设地点和建设内容的;财务管理混乱的;档案资料不健全的。
2.检查验收标准
(1)种植验收
种植按作业设计进行,种植过程中,对种植地点、面积、树种、苗木规格、密度、种植成活率、苗木长势等及时进行检查,是否符合设计,否则必须返工后再验收。种植后一个月验收成活率不低于95%。低于95%应及时补植同规格苗木。
(2)项目验收
验收在当年抚育结束后1个月内进行,验收内容包括种植面积、种植株数、抚育面积、苗木成活(保存)率、抚育措施、抚育质量等,要求按照作业设计进行抚育,造林面积达到100%,采购苗木的树种和规格符合率达到100%,项目验收整体数量及单树种验收成活率不低于95%。
五、验收结果评价
1.苗木验收情况:该项目种植广州樱(云南樱桃)149株,所用苗木均带有产地“四证一签”,为合格苗木。
2.广东嘉润林业发展有限公司已按合同质量要求完成场地清理、整地面积12.8亩,完成种植广州樱(云南樱桃)149株(假植苗、全冠株距6×6m ),施肥有机肥149kg(每株施1kg有机肥);复合肥149kg (每株施1kg有机肥)、支撑材料447条(含油笏)、管护抚育12.8亩。
3. 成活率验收情况:截止检查验收,采购苗木的树种和规格符合率达到100%,验收成活率达到98%,造林面积达到100%,面积合格率100%。
本工程质量符合符合中华人民共和国国家标准GB/T15776-2006造林技术规程检查验收的规定验收规范和标准的合格要求,符合项目所约定的要求,综合质量等级施工单位自评为合格。
